|
			   Die

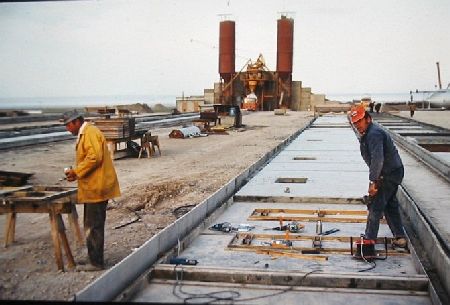

			Betonbahnen sind bereits mit Epoxidharz versiegelt. Als seitliche
			Abschalung der Wände wurden große Stahlwinkel leicht nach außen
			geneigt aufgedübelt.
		 |



		 |

			   Für
			die Türen und Fenster sind 2 teilige Stahlrahmen auf der
			Fertigungsbahn montiert.

		 |


		|

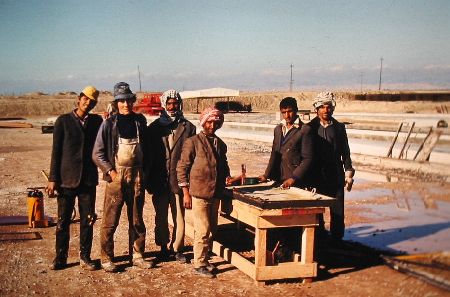

			   Irakische
			Schalungstruppe beim Reinigen und Einölen einer Türaussparung.
			Das Foto ist im Winter aufgenommen. Das Klima ist jetzt sehr
			angenehm. Am Morgen knapp über 0 Grad, mittags um die 20 Grad,
			immer wieder mal ein Regenschauer. Unser Nachtwächter nimmt jetzt
			sein Teewasser aus den Pfützen.
		 |



		 |

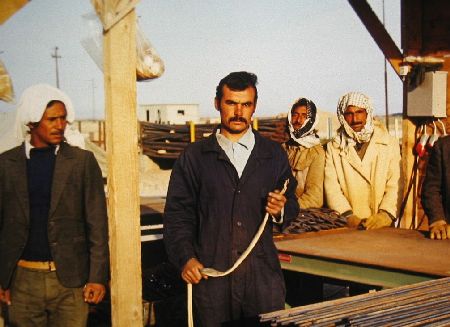

			   Ein
			Kurde von den Eisenbindern hat gerade eine Sandviper gefangen und
			ihr die Haut abgezogen. Die nackte Schlange ist dann noch weiter
			gekrochen. Am Anfang hatte ich von den giftigen Viechern
			ziemlichen Respekt und deshalb auch bei der größten Hitze hohe
			Schuhe an. Später als täglich die großen Rüttelbohlen liefen
			sind die Schlangen verschwunden.
		 |


		|

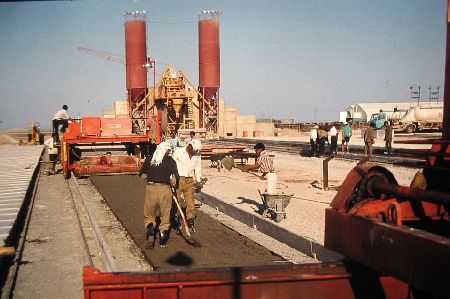

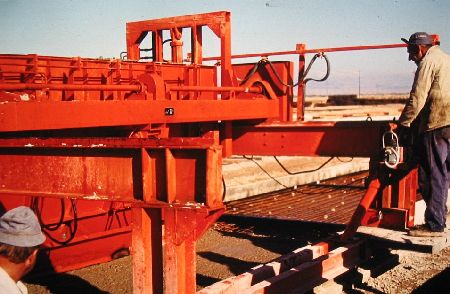

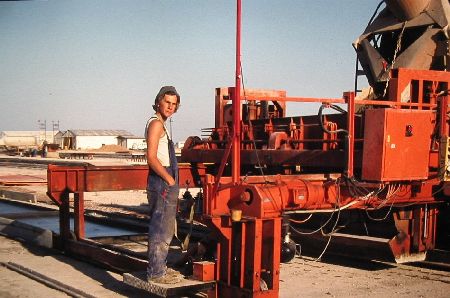

			   Der
			auf Eisenbahnschienen fahrende Betonkübel (3m³) wird aus dem
			Transportmischer befüllt.
		 |



		 |

			   Der
			Beton wird ca. 2cm höher als die Abschalung eingefüllt.
		 |


		|
			   So
			ganz hundertprozentig funktioniert die Füllerei leider nicht, es
			muß mit der Schaufel nachgearbeitet werden.
		 |



		 |

			   Der
			Fertiger mit einer schweren Rüttelbohle und der dahinter
			liegenden Abziehvorrichtung wird langsam über den eingebrachten
			Beton gefahren. Der hinter dem Fertiger seitlich über die
			Abschalungen übergelaufene Beton muß immerwieder aufgenommen und
			nach vorne verfrachtet werden.
		 |


		|

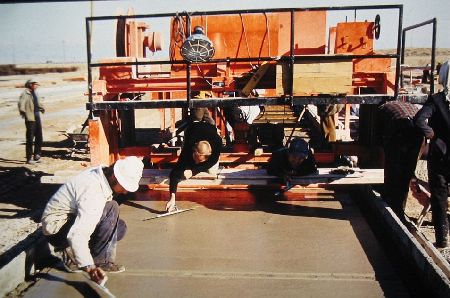

			   Die
			Glättmaschine funktioniert auch nicht so wie geplant. Auch hier
			ist Nacharbeit notwendig. Sofort nach dem Betonieren wird die Bahn
			mit großen Folien abdeckt um eine Rissbildung während des
			Abbindens zu vermeiden.
		 |



		 |

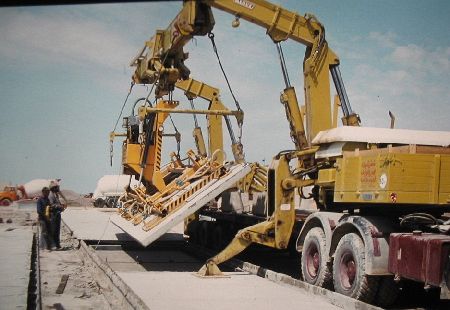

			   Am
			nächsten Morgen werden die Abdeckfolien zurückgerollt, die Wände
			bzw. Deckenteile mit den Seitenladern aus der Schalung gehoben und
			zu den Baustellen transportiert. Ein solcher Seitenlader hat
			damals so ca. 300 000,-- DM gekostet. Soviel ich mich noch
			erinnere waren um die 10 Stück in Mendali und Khanaqin im Einsatz
		 |


		|

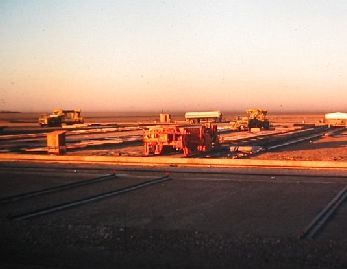

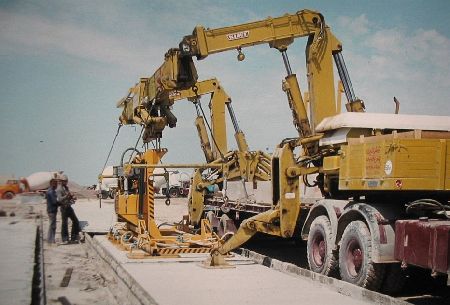

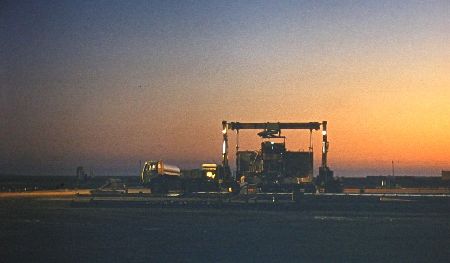

			   Die
			liegende Fertigung ohne Kipptische, war nur durch den Einsatz der
			Seitenlader in Verbindung mit dem so genannten Vaculift möglich.
			Hier steht der Vaculift auf der noch in der Schalung liegenden
			Wandplatte. Die Vacumpumpe wird eingeschaltet, so dass sich die
			Ansaugteller wie eine Staubsaugerdüse an der Betonplatte
			festsaugen.
		 |



		 |

			   Nun
			wird die Platte angehoben, während des Hochfahrens senkrecht
			gestellt....
		 |


		|
			   und
			auf dem Sattelzug abgestellt. Jetzt wird eine Wand nach der
			anderen geladen, bis die Ladekapazität erreicht ist. Nachdem der
			Lkw voll ist wird der Vaculift abgekoppelt und die Ladung zu den
			verschiedenen neuen Dörfern gefahren. Hier stellt man die ganzen
			Paletten wieder seitlich ab und versetzt die einzelnen Wände mit
			dem Autokran. fertig
			  Na

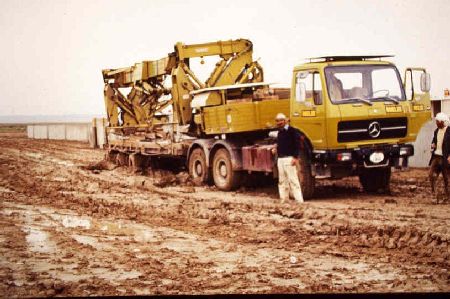

			ja, ganz so einfach war´s dann doch nicht. Im Winter machten die
			aufgeweichten Böden trotz 6x6 Zugmaschinen öfters mal Probleme.
		 |



		 |

			   Dieser
			Herr (dr26er) hat sich mit seinem Kraftakt den Zorn der Bauleitung
			zugezogen :-)
		 |


		|
			   Stahllieferant
			aus der Türkei
		 |



		 |

			 Ursprünglich war
			geplant die ganzen Fertigteilwände nur mit einer umlaufenden
			Saumbewehrung zu produzieren. Das hat leider nicht funktioniert,
			weil die Platten beim Abheben kleine Risse bekamen. Beim Abheben
			saugte der Vaculift dann Fehlluft und ließ die Platten fallen. Es
			blieb nichts anderes übrig als sämtliche Wände für 5000
			Häuser, entgegen der Kalkullation, mit Betonstahlmatten zu
			bewehren. Da es im Irak damals nur Rundstahl zu kaufen gab, wurde
			jede einzelne Matte aus der Türkei angeliefert. Ob das
			Ergebnis der Baustelle mit rotem oder mit schwarzen Stift
			geschrieben wurde entzieht sich meiner Kenntnis.
			Es wäre interessant
			zu erfahren was nach 30 Jahren und 2 Kriegen noch von den 5000
			Häusern übrig ist.
  Hier
			habe ich noch einen Artikel einer US Militärseite verlinkt
			welcher sich auf die Städte Mendali und Khanakin bzw. das
			Grenzgebiet zum Iran bezieht. Und hier
			eine Übersetzung ins Deutsche.
